Jak wybrać program do zarządzania projektami dla swojej firmy

29.08.2026
·
10
min czytania
Jak wybrać program do zarządzania projektami dla swojej firmy

Program do zarządzania projektami wybieraj na podstawie jednego prawdziwego procesu, a nie liczby funkcji. Dobry kandydat pokaże, co ma się wydarzyć dalej, kto za to odpowiada, od czego zależy termin i jaki jest status kilku projektów naraz. Jeśli tego nie potrafi bez dokładania zespołowi drugiego raportowania, kolorowy pulpit niczego nie naprawi.

Siedem kryteriów, które warto sprawdzić przed zakupem, to: powtarzalność pracy, odpowiedzialność, zależności, widok wielu projektów, liczba osób dotykających procesu, granice z innymi systemami oraz opiekun zasad po wdrożeniu.

Program do zarządzania projektami czy program do zadań?

Program do zadań pilnuje pojedynczych rzeczy do wykonania. Program do zarządzania projektami łączy zadania w przedsięwzięcie z etapami, zależnościami, właścicielami i wynikiem. Różnica wychodzi wtedy, gdy praca przechodzi między osobami albo kilka projektów konkuruje o tych samych ludzi.

Rodzaj rozwiązaniaDo jakiej pracy wystarczySygnał, że trzeba czegoś więcejPrzykłady
Lista zadańJedna osoba, krótkie sprawy bez zależnościZadanie czeka na kogoś innego i nie wiadomo, kto ma przejąć pracęMicrosoft To Do, prosta lista w arkuszu
Tablica zespołuJeden przepływ, kilka statusów, łatwy podział odpowiedzialnościZespół prowadzi wiele podobnych projektów i potrzebuje wspólnego szablonuTrello, Microsoft Planner
System do pracy projektowejPowtarzalne projekty, zależności, kilka widoków i raport ponad projektamiTrzeba planować budżet, zasoby lub harmonogram całego portfelaAsana, monday.com, ClickUp
System do pracy technicznejBacklog, błędy, wersje produktu i szczegółowe reguły przejśćReszta firmy nie potrzebuje technicznego modelu pracy zespołu ITJira, Linear
Narzędzie PPMPortfel, zasoby, budżety i harmonogramy wymagające formalnej kontroliUżytkownicy operacyjni potrzebują prostszego miejsca do codziennych zadańMicrosoft Project i narzędzia klasy PPM

Nie każda firma potrzebuje ostatnich trzech wierszy. Jeżeli trzy osoby prowadzą jedną prostą tablicę, Trello albo Planner mogą być lepszym zakupem niż większy system. Mniej konfiguracji oznacza też mniej zasad, których ktoś musi później pilnować.

Siedem kryteriów wyboru programu do zarządzania projektami

Siedem kryteriów wystarcza, żeby skrócić listę kilkunastu aplikacji do dwóch kandydatów. Każde dotyczy sposobu pracy, który możesz pokazać na realnym projekcie.

KryteriumPytanie kontrolneKiedy wystarczy proste rozwiązanieKiedy potrzebujesz pełnego systemu
PowtarzalnośćCzy kolejny projekt przechodzi podobne etapy?Każde zlecenie jest inne i prowadzi je jedna osobaZespół za każdym razem odtwarza ten sam plan z pamięci
OdpowiedzialnośćCzy zawsze wiadomo, kto ma wykonać następny krok?Jedna osoba prowadzi całośćPraca przechodzi między osobami lub działami
ZależnościCzy opóźnienie jednego zadania blokuje kolejne?Zadania można wykonać w dowolnej kolejnościTerminy i etapy wynikają z siebie
Widok wielu projektówCzy manager musi widzieć wspólny status kilku przedsięwzięć?Wystarczy wejść w jeden projektStatus trzeba dziś zbierać na odprawie
Uczestnicy procesuKto edytuje, kto zatwierdza, a kto tylko zagląda?Mały, stały zespół ma ten sam dostępW pracy biorą udział różne działy, goście i decydenci
Granice systemuCo zostaje w CRM-ie, Teams, SharePoint i poczcie?Jedno narzędzie faktycznie obsługuje całą pracęZadanie, plik, rozmowa i klient mają różne właściwe miejsca
Utrzymanie zasadKto poprawi szablon po pierwszym miesiącu?Proces prawie się nie zmieniaZespół tworzy wyjątki, nowe projekty i automatyzacje

1. Powtarzalność projektów

System projektowy zarabia na siebie wtedy, gdy zespół może użyć raz ustalonego przebiegu kolejny raz. Projekt klienta, kampania, wdrożenie produktu albo edycja programu zwykle mają wspólny szkielet, nawet jeśli szczegóły się różnią.

Jeżeli każde przedsięwzięcie jest naprawdę jednorazowe, rozbudowany szablon będzie kosztował więcej pracy, niż oszczędzi. Wtedy wystarczy lista zadań, terminów i właścicieli. Funkcje do automatyzacji powtarzalnego procesu zostaną niewykorzystane.

2. Odpowiedzialność i przekazania pracy

Dobry system pokazuje jednego właściciela następnego kroku. Gdy zadanie wymaga decyzji prawnika, materiału od marketingu i akceptacji dyrektora, każda z tych osób powinna widzieć swój moment wejścia bez czytania całej historii projektu.

Sprawdź to na jednym przekazaniu. Zamknij zadanie w dziale A i zobacz, czy osoba z działu B od razu wie, że ma przejąć pracę, z jakimi danymi i na kiedy. Jeśli trzeba jej to wyjaśnić na czacie, system odtworzył tablicę, ale nie odtworzył procesu.

3. Zależności i terminy

Zależność ma znaczenie wtedy, gdy opóźnienie jednej pracy zmienia datę następnej. Sama możliwość narysowania wykresu Gantta niczego nie daje. Narzędzie musi pokazać, kto jest zablokowany, jaki termin się przesunął i kto ma podjąć decyzję.

W prostym procesie wystarczą daty na kartach. Przy kilku etapach sprawdź zależności, kamienie milowe i sposób aktualizacji harmonogramu. Nie wpisuj dwudziestu dat tylko po to, żeby system wyglądał na kompletny. Wpisuj te, od których ktoś naprawdę planuje swoją pracę.

4. Widok wielu projektów

Widok wielu projektów jest potrzebny, kiedy manager nie może ustalić statusu bez wchodzenia do każdego projektu albo pytania prowadzących. Powinien pokazać przynajmniej właściciela, termin, status i blokadę. Reszta danych ma sens dopiero wtedy, gdy ktoś na ich podstawie podejmuje decyzję.

To miejsce, w którym prosta tablica najczęściej przestaje wystarczać. W Asanie taki widok może opierać się na portfolio i raportach, ale ich dostępność zależy od planu. Najpierw sprawdź więc, jakiego widoku potrzebujesz, a później cennik.

5. Liczba osób, które dotykają procesu

Nie licz całej firmy. Policz osoby, które tworzą zadania, przejmują pracę, zatwierdzają wynik albo muszą widzieć status. To od tej grupy zależą licencje, uprawnienia, szkolenie i liczba wyjątków w procesie.

W dużej firmie jeden dział może potrzebować kilkunastu kont, a reszta organizacji tylko raportu. W małej firmie pięć osób może pracować w pięciu różnych rolach i wymagać dokładniejszego podziału dostępu. Wielkość firmy sama w sobie niczego nie rozstrzyga.

Na tej podstawie policz koszt pierwszego roku, nie samą cenę jednego konta. Rachunek powinien zawierać:

  • licencje osób, które naprawdę edytują pracę;
  • konfigurację, migrację i szkolenie na początku;
  • czas opiekuna potrzebny co miesiąc na szablony, uprawnienia i poprawki;
  • integracje oraz dodatki, bez których proces wraca do ręcznego przepisywania.

Dwa programy z podobną stawką miesięczną mogą mieć zupełnie inny koszt utrzymania. Jeden wymaga dopracowania kilku wspólnych szablonów, drugi pozwala każdemu działowi zbudować własny wariant i później potrzebuje więcej administracji. Nie ma sensu porównywać cenników, dopóki nie wiesz, ilu użytkowników edytuje dane, który plan zawiera potrzebne widoki i kto będzie pilnował konfiguracji.

6. Granice z CRM-em i Microsoft 365

Program do projektów nie powinien przejmować każdej informacji w firmie. Zadanie, właściciel, termin i blokada mogą być w systemie projektowym. Plik zostaje w OneDrive lub SharePoint, rozmowa bieżąca w Teams, a historia klienta i sprzedaży w CRM-ie.

Granice sprawdź przed migracją. Jeśli zespół ma kopiować załączniki, komentarze i dane klienta do drugiego miejsca, stworzyłeś dodatkową administrację. Asana może łączyć odpowiedzialność nad pracą, ale nie musi zastępować Microsoft 365 ani Pipedrive.

7. Opiekun zasad po wdrożeniu

Ktoś musi zdecydować, kiedy dodać pole, zmienić szablon i odrzucić wyjątek, który przyda się jednej osobie raz w roku. Bez opiekuna każdy dział ustawi własny wariant, a po kilku miesiącach firma znowu zacznie ustalać status na spotkaniu.

To kryterium często rozstrzyga wybór między prostotą a elastycznością. Im więcej narzędzie pozwala skonfigurować, tym więcej decyzji zostawia administratorowi. Jeżeli nikt nie ma czasu pełnić tej roli, wybierz mniej opcji i krótszą listę zasad.

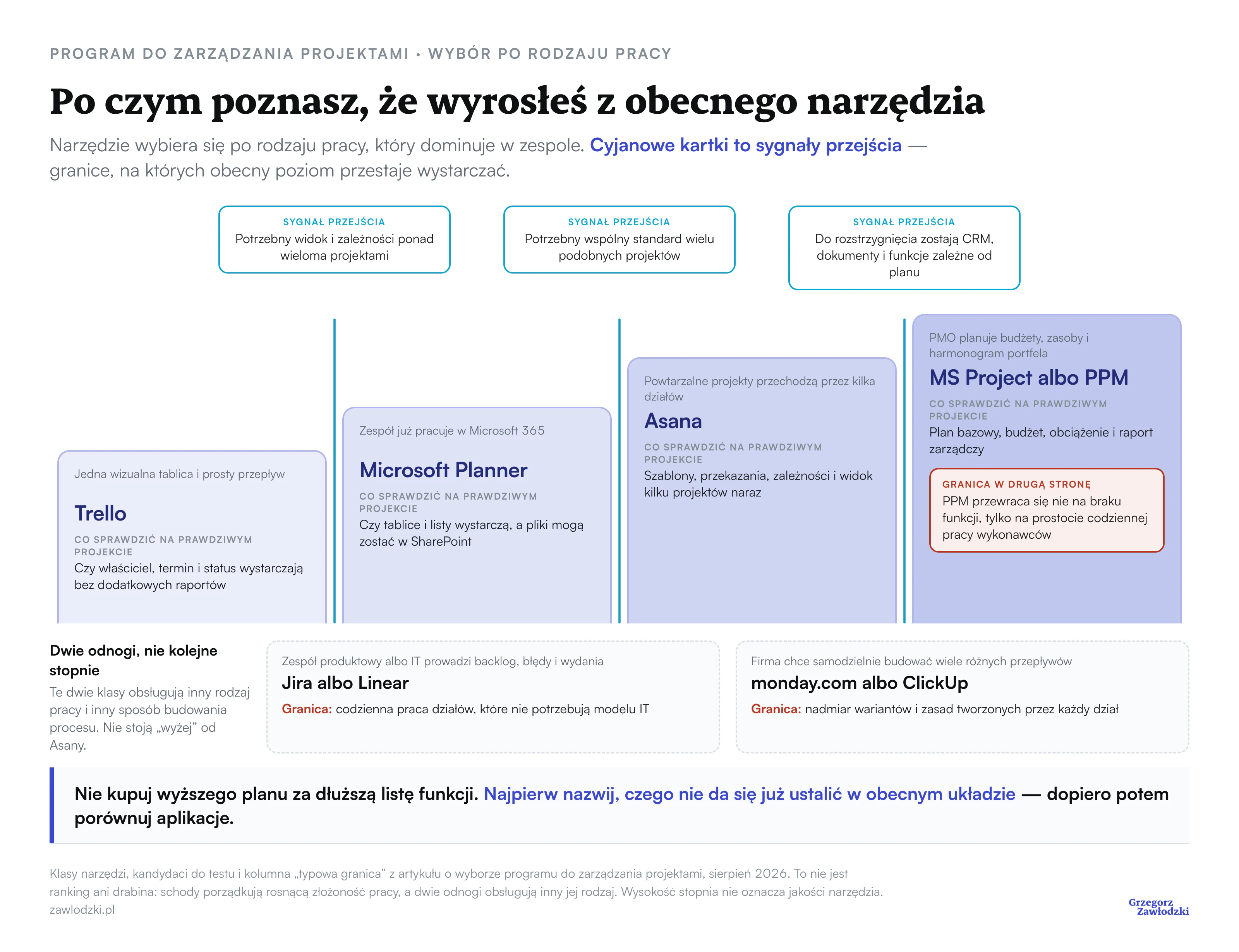

Które narzędzie pasuje do jakiej pracy?

Narzędzie wybierasz po rodzaju pracy, który dominuje w zespole. Tabela nie jest rankingiem. Pokazuje, od którego kandydata zacząć test i czego pilnować.

SytuacjaKandydat do testuCo sprawdzić na prawdziwym projekcieTypowa granica
Jedna wizualna tablica i prosty przepływTrelloCzy właściciel, termin i status wystarczają bez dodatkowych raportówWidok i zależności ponad wieloma projektami
Zespół już pracuje w Microsoft 365Microsoft PlannerCzy tablice i listy wystarczą, a pliki mogą zostać w SharePointWspólny standard wielu podobnych projektów
Powtarzalne projekty przechodzą przez kilka działówAsanaSzablony, przekazania, zależności i widok kilku projektówCRM, dokumenty oraz funkcje zależne od planu
Zespół produktowy lub IT prowadzi backlog, błędy i wydaniaJira albo LinearCzy workflow, cykle i sposób planowania wydań odpowiadają pracy technicznej oraz integrują się z resztą firmyCodzienna praca działów, które nie potrzebują modelu IT
Firma chce samodzielnie budować wiele różnych przepływówmonday.com albo ClickUpIle konfiguracji trzeba utrzymać po okresie próbnymNadmiar wariantów i zasad tworzonych przez każdy dział
PMO planuje budżety, zasoby i harmonogram portfelaMicrosoft Project albo narzędzie PPMPlan bazowy, budżet, obciążenie i raport zarządczyProstota codziennej pracy wykonawców

Jeżeli Asana jest jednym z dwóch kandydatów, zacznij od przewodnika po tym, jak działa w pracy zespołu. Nie kupuj wyższego planu tylko dlatego, że ma dłuższą listę funkcji. Najpierw sprawdź, czy potrzebujesz portfolio, raportów, zależności i reguł w swoim procesie.

Co firmy próbują zastąpić programem do projektów?

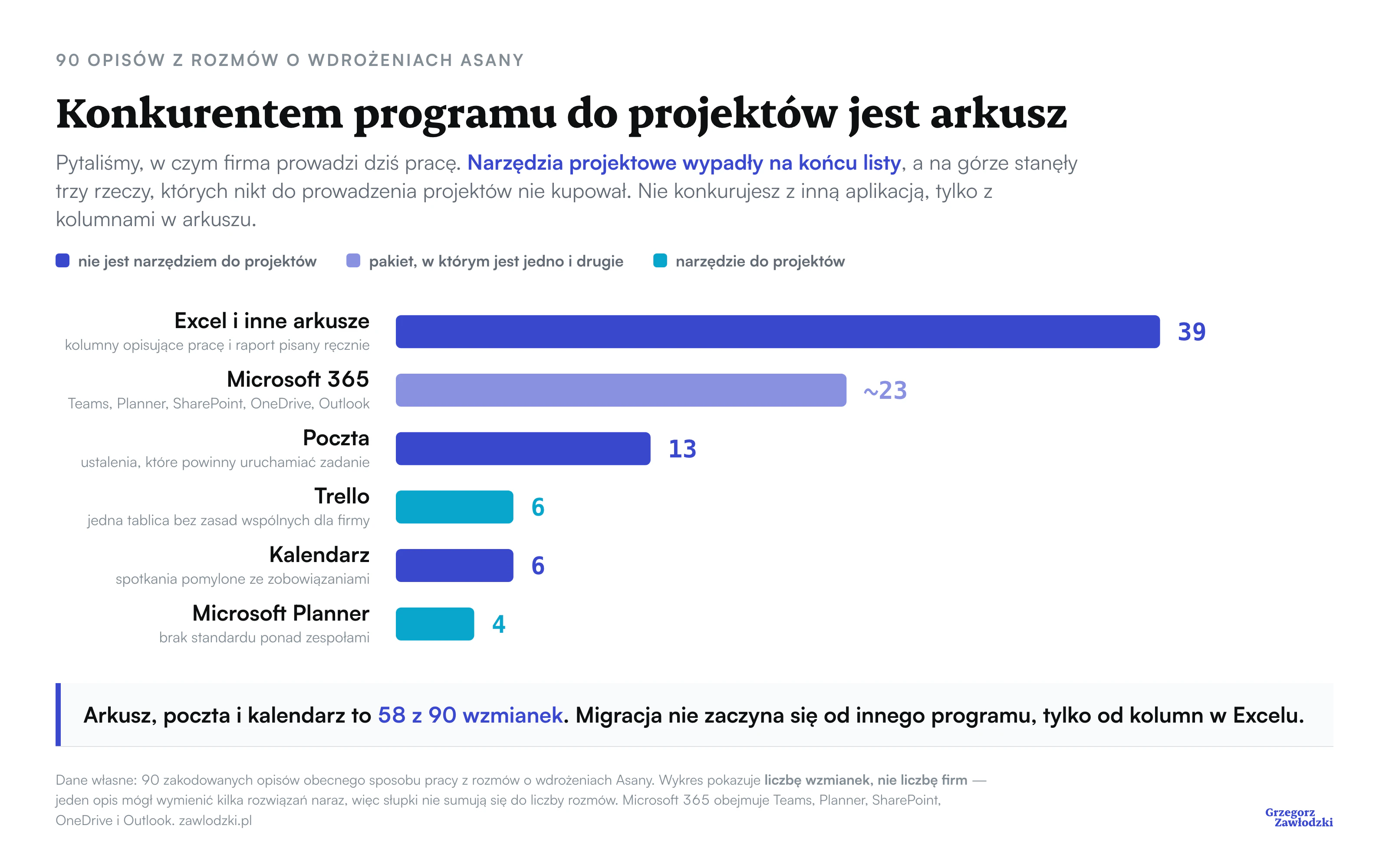

Najczęściej nie jest to inne narzędzie projektowe. W analizie 90 zakodowanych opisów obecnego sposobu pracy z rozmów o wdrożeniach Asany częściej wracały arkusze, poczta i Microsoft 365. Jeden opis mógł zawierać kilka rozwiązań, więc poniższe liczby są liczbą wzmianek, a nie liczbą firm.

Obecne rozwiązanieLiczba wzmianekCo zwykle trzeba sprawdzić przed zmianą
Excel i inne arkusze39Które kolumny opisują pracę, a które są raportem tworzonym ręcznie
Microsoft 365: Teams, Planner, SharePoint, OneDrive, Outlookokoło 23Co zostaje w obecnych aplikacjach i jak system projektowy ma do nich prowadzić
Poczta13Które ustalenia powinny uruchamiać zadanie albo zmianę terminu
Trello6Czy problemem jest brak funkcji ponad jedną tablicą, czy brak wspólnych zasad
Kalendarz6Które terminy są spotkaniami, a które zobowiązaniami w projekcie
Microsoft Planner4Czy firma potrzebuje standardu ponad zespołami i widoku wielu projektów

Wykres słupkowy: Excel i inne arkusze 39 wzmianek, Microsoft 365 około 23, poczta 13, Trello 6, kalendarz 6, Microsoft Planner 4 — z 90 zakodowanych opisów obecnego sposobu pracy

Liczba wzmianek, nie liczba firm — jeden opis mógł wymienić kilka rozwiązań naraz. Trzy najczęstsze odpowiedzi to narzędzia, których nikt nie kupił do prowadzenia projektów.

To zmienia kolejność wyboru. Najpierw nazwij, czego nie da się już ustalić w obecnym układzie. Dopiero później porównuj aplikacje. Jeżeli problemem jest brak właściciela albo różne rozumienie statusu, migracja do nowego systemu tylko przeniesie ten sam spór do nowych kolumn.

Jak przetestować program przed zakupem?

Przetestuj jeden powtarzalny projekt od początku do końca. Wybierz taki, który ma wyraźny start, kilka przekazań między osobami i wynik możliwy do odebrania. Nie zaczynaj od projektu wyjątkowego, bo zbudujesz system pod przypadek, który nie wróci.

Jeżeli na krótkiej liście zostały dwa programy, przeprowadź w obu ten sam scenariusz. Użyj tych samych etapów, ról i danych wejściowych. Inaczej porównasz dwa różne pomysły na proces, a wynik przypiszesz aplikacji. Nie testuj też samych widoków na pustym koncie. Narzędzie zaczyna pokazywać swoje ograniczenia dopiero wtedy, gdy jedna osoba czeka na drugą, termin się przesuwa i manager chce odczytać status bez pytania prowadzącego.

  1. Spisz etapy i warunek zakończenia każdego z nich.
  2. Ustal jednego właściciela każdego następnego kroku.
  3. Wpisz tylko terminy i pola, z których ktoś korzysta przy decyzji.
  4. Przeprowadź przez szablon jeden realny projekt.
  5. Zapisz każde miejsce, w którym zespół wrócił do maila, arkusza albo rozmowy.
  6. Po zakończeniu usuń elementy, których nikt nie użył, i dopiero wtedy testuj drugi projekt.

Na jednym z wdrożeń każdy członek zespołu uruchomił nowy szablon na jednym kliencie. Po tygodniu lub dwóch zespół wiedział, czego brakuje i co trzeba uprościć przed kopiowaniem wzorca dalej. Taki test mówi więcej niż prezentacja dziesięciu widoków na danych demonstracyjnych.

Po teście sprawdźDobry sygnałSygnał ostrzegawczy
Start projektuKomplet informacji trafia do jednego miejscaRealizacja nadal zbiera ustalenia z maili
OdpowiedzialnośćNastępna osoba widzi, że ma przejąć pracęProwadzący rozdziela zadania na czacie
StatusManager odczytuje go bez odprawy z prowadzącymStatus w systemie jest nieaktualny albo wymaga komentarza obok
GranicePliki i dane klienta mają jedno właściwe miejsceZespół kopiuje te same informacje między aplikacjami
UtrzymanieOpiekun potrafi poprawić szablonKażdy tworzy własną wersję projektu

Kiedy nie potrzebujesz nowego programu?

Nowy program nie jest potrzebny, jeśli jedna osoba prowadzi kilka niezależnych zadań, status widać w krótkiej liście, a praca rzadko przechodzi między ludźmi. W takim układzie wspólny arkusz, Planner albo Trello mogą wystarczyć.

Nie potrzebujesz też migracji, gdy obecne narzędzie ma wszystkie potrzebne funkcje, a problemem są nieustalone zasady. Najpierw nazwij właścicieli, statusy i warunki zakończenia etapów. Jeżeli firma ma już Asanę, ale każdy dział zbudował w niej co innego, sensowniejszy może być audyt procesów w Asanie niż zakup kolejnego systemu.

Jeśli wybór wskazuje na Asanę

Na co dzień wdrażam Asanę w firmach, które prowadzą wiele podobnych projektów i chcą widzieć ich status bez odtwarzania go na odprawie. Zaczynam od wybranego procesu, buduję szablon na prawdziwych projektach i usuwam wszystko, czego zespół nie używa.

Jeżeli ten sposób pasuje do Twojej sytuacji, sprawdź wdrożenie Asany ze szkoleniem zespołu. Jeśli nie wiesz jeszcze, czy potrzebujesz wdrożenia, audytu czy prostszego narzędzia, możesz też umówić 30 minut rozmowy.

O autorze

Grzegorz Zawłodzki
Konsultant CRM i automatyzacji sprzedaży B2B

Wdrażam CRM, AI w sprzedaży i automatyzacje w firmach.

Nie wiesz, który program pasuje do sposobu pracy Twojego zespołu? Pomogę Ci wybrać i ustawić narzędzie na jednym prawdziwym procesie.

Porozmawiajmy

Nie wiesz, który program pasuje do sposobu pracy Twojego zespołu? Pomogę Ci wybrać i ustawić narzędzie na jednym prawdziwym procesie.

FAQ

Najczęściej zadawane pytania

Jaki darmowy program do zarządzania projektami polecacie?

Darmowy plan wybierz po procesie, który chcesz przetestować. Do jednej tablicy i prostych zadań zacznij od Trello albo Planner. Do powtarzalnych projektów przez kilka działów przetestuj Asanę, ale przed decyzją sprawdź, czy potrzebne widoki i reguły są dostępne w planie, który firma chce kupić.

Co zamiast MS Project?

Jeżeli potrzebujesz przede wszystkim codziennej współpracy zespołu, sprawdź Asanę, monday.com albo ClickUp. Jeżeli głównym zadaniem jest formalny harmonogram, budżet i alokacja zasobów, szukaj narzędzia PPM. Zamiana MS Project na prostą tablicę zwykle usuwa też funkcje, po które firma wybrała go na początku.

Jaki jest najlepszy program do zarządzania projektami?

Najlepszy jest ten, który odtwarza powtarzalny proces w Twojej firmie przy najmniejszej liczbie dodatkowych aktualizacji. Dla prostego przepływu może to być Trello, dla projektów między działami Asana, a dla pracy technicznej Jira albo Linear. Marka nie rozstrzyga bez opisu procesu.

Czym program do zadań różni się od programu do zarządzania projektami?

Program do zadań pilnuje właściciela i terminu pojedynczej pracy. System projektowy łączy zadania w etapy, zależności i raport ponad kilkoma projektami. Jeśli wszystko prowadzi jedna osoba, ta druga warstwa może być zbędna.

Asana czy Trello: co wybrać?

Trello wybierz do jednej prostej tablicy i niewielkiej liczby zależności. Asanę sprawdź, gdy wiele podobnych projektów przechodzi przez kilka osób, potrzebujesz szablonów i wspólnego widoku ponad projektami. Osobne porównanie powinno jeszcze uwzględnić plan, licencje i koszt utrzymania zasad.

Czy Microsoft Planner wystarczy do zarządzania projektami?

Planner wystarczy, gdy zespół potrzebuje wspólnej listy lub tablicy z zadaniami, właścicielami i terminami, a reszta pracy zostaje w Microsoft 365. Przestaje wystarczać, gdy firma chce jeden standard wielu podobnych projektów, zależności między etapami i raport ponad zespołami.

Jak długo testować program do zarządzania projektami?

Test powinien objąć przynajmniej jeden pełny przebieg prawdziwego projektu. W krótkich procesach wystarczy tydzień lub dwa, w dłuższych trzeba poczekać do odbioru wyniku albo przetestować zamknięty etap. Liczba dni jest mniej ważna niż to, czy zdążyło wystąpić przekazanie pracy, blokada i aktualizacja statusu.

Newsletter Sales Atlas

Raz w tygodniu dostaniesz bezpłatnie, jedno gotowe rozwiązanie, jak skutecznie wykorzystać nowoczesne technologie w sprzedaży B2B.

Dzięki za zaufanie! Zapisałeś się do newslettera!
Ups! Coś poszło nie tak, wpisz jeszcze raz adres e-mail.

Zapisując się, zamawiasz newsletter Wellbiz sp. z o.o. i zgadzasz się na otrzymywanie e-maili z poradami i ofertami. Wypiszesz się jednym kliknięciem. Link jest w każdej wiadomości. Regulamin newslettera, Polityka prywatności
