Asana to aplikacja do zarządzania zadaniami, projektami i pracą zespołu. W jednym miejscu pokazuje, co jest do zrobienia, kto za to odpowiada, na kiedy i od czego zależy rozpoczęcie kolejnego etapu. Producent opisuje ją szerzej jako platformę do zarządzania pracą.
Sama aplikacja nie porządkuje jednak firmy. Jeśli każdy inaczej rozumie, czym jest projekt, zadanie i zakończenie pracy, Asana zapisze ten bałagan bardzo dokładnie. Dlatego przed zakładaniem kolejnych tablic trzeba ustalić, jaki rodzaj pracy ma do niej trafić i czego zespół nie powinien tam wpisywać.
W skrócie:

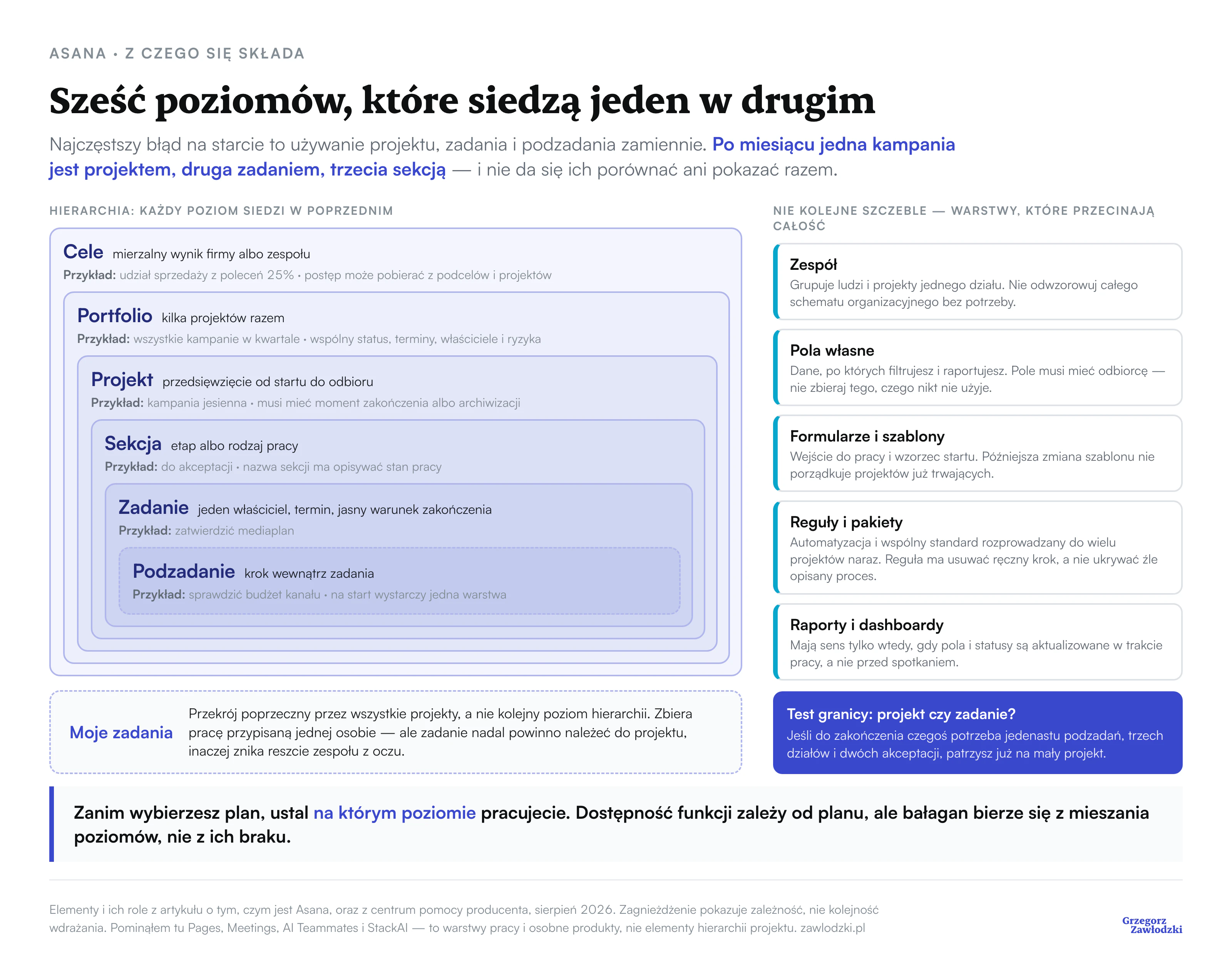

Asana porządkuje pracę warstwami. Najczęstszy błąd na początku polega na tym, że firma używa projektu, zadania i podzadania zamiennie. Po miesiącu jedna kampania jest projektem, druga zadaniem, a trzecia sekcją w tablicy. Nie da się ich wtedy porównać ani pokazać razem managerowi.
Program działa w przeglądarce i aplikacjach mobilnych, a jego interfejs jest dostępny po polsku. Zespół może oglądać tę samą pracę jako listę, tablicę, oś czasu albo kalendarz. Na tym podstawowa struktura się jednak nie kończy:
| Element | Do czego służy | Przykład | Co warto wiedzieć |
|---|---|---|---|
| Zespół | Grupuje ludzi i projekty z jednego działu lub obszaru | Marketing | Nie odwzorowuj całego schematu organizacyjnego bez potrzeby |
| Cele (Goals) | Łączą codzienną pracę z mierzalnym wynikiem firmy lub zespołu | Zwiększyć udział sprzedaży z poleceń do 25% | Cel może pobierać postęp z podcelów, projektów albo zadań |
| Portfolio | Pokazuje kilka projektów i inicjatyw razem | Wszystkie kampanie w kwartale | Daje wspólny status, terminy, właścicieli i ryzyka ponad pojedynczym projektem |
| Projekt | Prowadzi przedsięwzięcie od początku do odbioru | Kampania jesienna | Projekt powinien mieć moment zakończenia albo archiwizacji |
| Sekcja | Dzieli projekt na etapy lub rodzaje pracy | Do przygotowania, w realizacji, do akceptacji | Nazwy sekcji mają opisywać stan pracy |
| Zadanie | Nazywa konkretny wynik powierzony jednej osobie | Zatwierdzić mediaplan | Jeden właściciel, termin i jasny warunek zakończenia |
| Podzadanie | Rozbija większe zadanie na kilka kroków | Sprawdzić budżet kanału | Na start wystarczy jedna warstwa podzadań |
| Moje zadania | Zbiera pracę przypisaną jednej osobie ze wszystkich projektów | Lista pracy Anny na ten tydzień | Zadanie nadal powinno należeć do projektu |
| Pola własne (Custom fields) | Zapisują dane, po których filtrujesz i raportujesz pracę | Priorytet, klient, budżet, typ projektu | Pole powinno mieć odbiorcę; nie zbieraj danych, których nikt nie użyje |
| Formularze | Zamieniają zgłoszenie wewnętrzne lub zewnętrzne w zadanie | Brief kampanii albo zgłoszenie zakupu | Odpowiedzi mogą trafiać do opisu i pól, a nowe zadanie do wskazanej sekcji |
| Reguły | Automatyzują powtarzalne reakcje na zmianę zadania | Po akceptacji przypisz zadanie do administracji | Reguła powinna usuwać ręczny krok, a nie ukrywać źle opisany proces |
| Szablony | Tworzą nowy projekt lub zadanie według sprawdzonego wzorca | Projekt obsługi kolejnego szkolenia | Szablon ustawia start. Późniejsza zmiana szablonu nie porządkuje automatycznie trwających projektów |
| Pakiety (Bundles) | Wprowadzają wspólny zestaw sekcji, pól, reguł i szablonów zadań do wielu projektów | Standard realizacji kampanii w całej firmie | Zmiana pakietu może zostać rozprowadzona do wszystkich projektów, które go używają |
| Raporty i dashboardy | Zamieniają dane z zadań, projektów i portfolio w wykresy | Projekty zagrożone albo zadania po terminie | Raport ma sens tylko wtedy, gdy pola i statusy są aktualizowane podczas pracy |
| Widoki obciążenia (Workload) | Pokazują bieżące obciążenie ludzi zadaniami w jednym lub wielu projektach | Liczba zadań lub planowany wysiłek na osobę | Pomagają znaleźć przeciążenie i przenieść zadania między ludźmi |
| Plany obłożenia (Capacity Plans) | Planują obsadę całych projektów na tygodnie lub miesiące | 40% czasu konsultanta na wdrożenie A | To plan alokacji na poziomie projektów, a nie suma aktualnie przypisanych zadań |
| Pages | Przechowują wspólnie redagowane notatki, decyzje i dokumentację blisko pracy | Brief projektu albo rejestr decyzji | Fragment strony można zamienić w zadanie z właścicielem |
| Meetings | Łączą kontekst spotkania z ustaleniami i dalszymi działaniami | Agenda, notatki i zadania po odprawie | Celem nie jest archiwum rozmów, tylko przełożenie ustaleń na pracę |
| AI Teammates | Wykonują role i zadania w procesie na podstawie kontekstu dostępnego w Asanie | Klasyfikacja zgłoszeń, przygotowanie odpowiedzi, kontrola kompletności | Działają w granicach nadanych uprawnień i mogą wymagać osobnej licencji lub puli użycia AI |
| StackAI by Asana | Buduje wieloetapowe przepływy AI korzystające z danych i działań w kilku systemach | Proces łączący CRM, ERP, dokumenty i Asanę | To osobny produkt rozwijany przez Asanę, a nie element hierarchii projektu ani funkcja każdego planu |
Dostępność tych elementów zależy od planu i sposobu licencjonowania. Nie wybieraj więc pakietu po długości listy funkcji. Najpierw ustal, jaki proces chcesz obsłużyć, jakie decyzje mają powstawać w systemie i kto będzie z nich korzystał.
Najważniejsza różnica jest między projektem a zadaniem. Projekt ma kilka etapów, kilka osób i własny wynik. Zadanie powinno dać się przekazać jednej osobie. Jeśli do zakończenia czegoś potrzeba jedenastu podzadań, trzech działów i dwóch akceptacji, prawdopodobnie patrzysz już na mały projekt.
4 czerwca 2026 Asana zapowiedziała trzy nowe produkty. Na 29 sierpnia 2026 każdy z nich jest nadal oznaczony jako „Coming soon”. Producent mówi o stopniowym udostępnianiu w kolejnych miesiącach, ale nie podaje jeszcze dokładnych dat, cen ani planów, w których produkty będą dostępne.
| Produkt | Zapowiedziany zakres | Z jakimi narzędziami będzie porównywany |
|---|---|---|
| Asana Service Management | Obsługa zgłoszeń do IT, HR, administracji i działu prawnego. Agent AI ma odpowiadać na powtarzalne pytania w Slacku, e-mailu i portalu Asany, korzystać z rozwijanej automatycznie bazy wiedzy, kierować sprawy do właściwego zespołu i zamieniać większe zgłoszenia w projekty bez utraty kontekstu. | Z systemami do zarządzania usługami IT i obsługi wewnętrznej: ServiceNow, Jira Service Management i Freshservice. |
| Asana Client Management | Prowadzenie pracy dla klientów od zakresu współpracy do odbioru. W zapowiedzi są portal klienta, pliki i akceptacje, tworzenie zakresu prac, planowanie obłożenia, szkice statusów oraz bieżący podgląd kondycji projektów i wykorzystania zespołu. | Z platformami dla agencji i firm usługowych, które łączą projekty, zasoby i rentowność: Teamwork.com, Productive i Scoro. |
| Command by Asana | Planowanie rozwoju produktu wspólnie przez ludzi i agentów AI. System ma zbierać kontekst z ticketów, pull requestów, spotkań i notatek, pomagać w planowaniu wydań oraz pokazywać ryzyka, zależności i wpływ zmian zakresu na terminy. | Z narzędziami do planowania pracy zespołów developerskich: Jira, Linear oraz GitHub Issues i Projects. |
Asana nie wskazuje tych firm jako oficjalnych konkurentów. To moja klasyfikacja na podstawie zapowiedzianego zakresu produktów. Przykładowo Asana Service Management wchodzi w tę samą kategorię co narzędzia przyjmujące zgłoszenia, pilnujące bazy wiedzy i przekazujące sprawy do IT lub innych działów. Command by Asana ma natomiast konkurować o miejsce, w którym zespół planuje backlog, wydania i zależności. Nie jest narzędziem do pisania kodu.
Materiały nie zawierają jeszcze pełnej listy integracji. Asana podaje Slack, e-mail i własny portal jako kanały zgłoszeń w Service Management. Na stronie Command pokazuje też przykład przekazania zadania do Cursor. To wskazówki co do kierunku produktu, a nie zamknięta lista obsługiwanych narzędzi.
Jeśli wybierasz Asanę teraz, oceniaj funkcje, które są już dostępne w Twoim planie. Zapowiedź pokazuje kierunek rozwoju, ale nie zastępuje gotowego produktu, cennika ani warunków licencji.
Asana służy do prowadzenia pracy, która ma początek, kolejne etapy, właścicieli i moment odbioru. Najwięcej daje tam, gdzie firma uruchamia podobne przedsięwzięcie wiele razy: projekt dla kolejnego klienta, kampanię, edycję szkolenia, wdrożenie produktu, rekrutację albo przygotowanie wydarzenia.
Przejrzałem rozmowy o Asanie z 24 firmami. Wracały w nich cztery sytuacje:
W takich warunkach aplikacja ma konkretne zadanie. Ma odtworzyć sposób realizacji projektu bez chodzenia od osoby do osoby. Jeśli problemem firmy jest coś innego, na przykład brak decyzji o ofercie albo źle podzielone role, samo założenie konta niczego nie naprawi.
Asana pasuje do zespołu, jeśli spełnione są cztery warunki naraz: praca się powtarza, bierze w niej udział kilka osób, etapy zależą od siebie i istnieje wynik, po którym można zamknąć projekt.
| Pytanie | Sygnał, że Asana pomoże | Sygnał, że wystarczy prostsze rozwiązanie |
|---|---|---|
| Ile podobnych projektów trwa równolegle? | Kilka lub kilkanaście | Jeden projekt raz na kilka miesięcy |
| Ile osób przekazuje sobie pracę? | Co najmniej dwie osoby lub kilka działów | Jedna osoba prowadzi całość |
| Czy etapy zależą od siebie? | Opóźnienie jednego zadania blokuje kolejne | Zadania można wykonać w dowolnej kolejności |
| Jak dziś ustalasz status? | Pytasz ludzi albo zwołujesz odprawę | Status widać w jednym krótkim dokumencie |
| Czy kolejny projekt zaczyna się podobnie? | Tak, ale zespół odtwarza plan z pamięci | Każdy przypadek jest naprawdę inny |
Firmografia mówi tu mniej niż sposób pracy. Dwuosobowa firma może prowadzić kilkadziesiąt zleceń i potrzebować porządnej struktury. Duży dział może mieć jeden prosty proces, który da się prowadzić w liście Microsoft Planner.
Jeśli chcesz porównać Asanę z prostszymi i bardziej rozbudowanymi rozwiązaniami, sprawdź jak wybrać program do zarządzania projektami na podstawie siedmiu kryteriów procesu.
Do Asany powinno trafiać tylko to, od czego zależy dowiezienie projektu. Nie ma powodu przenosić tam całej komunikacji, dokumentów i relacji z klientami. Każde dodatkowe pole lub obowiązkowa aktualizacja kosztuje czas wszystkich użytkowników, więc musi mieć konkretnego odbiorcę.
| Rodzaj informacji | Gdzie ją trzymać | Co ma znaleźć się w Asanie |
|---|---|---|
| Zadanie, właściciel, termin, status | Asana | Pełna informacja potrzebna do wykonania pracy |
| Decyzja blokująca kolejny etap | Asana | Decyzja i krótki kontekst przy zadaniu |
| Plik roboczy lub finalny dokument | OneDrive, SharePoint albo Google Drive | Link do aktualnego pliku, bez kolejnej kopii |
| Szybka rozmowa zespołu | Teams albo Slack | Wynik rozmowy, jeśli zmienia zadanie lub termin |
| Historia klienta i lejek sprzedaży | CRM, na przykład Pipedrive | Zadanie realizacyjne utworzone po sprzedaży |
| Błędy, wersje i praca programistyczna | Jira lub narzędzie zespołu IT | Termin i zależność potrzebna reszcie firmy |
| Wiedza ogólna i procedury | Baza wiedzy albo SharePoint | Link w szablonie projektu lub zadaniu |
| Raport dla managera | Asana, jeśli dane powstają przy pracy | Tylko pola, które zespół aktualizuje podczas realizacji |
To rozwiązuje obawę, którą słyszę regularnie: „mamy już za dużo systemów”. Asana nie musi zastępować Microsoft 365. Może być warstwą odpowiedzialności nad plikami i rozmowami, które zostają tam, gdzie zespół już umie z nimi pracować.
Weźmy obsługę sprzedanego szkolenia. Sprzedaż jest zamknięta w CRM-ie. Teraz trzeba zebrać dane uczestników, ustalić termin, przygotować materiały, przeprowadzić szkolenie i wystawić fakturę. Każde nowe zamówienie przechodzi przez podobną drogę, ale pracują nad nim sprzedaż, prowadzący i administracja.
Ten sam mechanizm działa przy kampanii marketingowej, wdrożeniu nowego produktu czy przygotowaniu mieszkania do wynajmu. Zmieniają się zadania i role. Nie zmienia się potrzeba przekazania pracy od zgłoszenia do odbioru.
Zacznij od jednego procesu, który boli dzisiaj. Powinien często się powtarzać, przechodzić przez kilka osób i mieć wyraźny koniec. Wdrażanie całej firmy naraz utrudnia odróżnienie dobrej zasady od wyjątku, który wydarzył się jeden raz.
Jeśli chcesz zobaczyć, jak pojedyncza osoba powinna zebrać pracę ze wszystkich projektów, mam osobny poradnik o widoku Moje zadania w Asanie.
Stary wpis pod tym adresem był listą technicznych zasad. Część z nich nadal jest dobrym testem jakości systemu, więc zostawiam najważniejsze:
Do tego dochodzi prostsza zasada, której nie da się ustawić w panelu: każda obowiązkowa informacja musi mieć odbiorcę. Jeśli nikt nie podejmuje decyzji na podstawie pola, usuń pole.
Asana nie naprawi procesu, którego nikt nie potrafi opisać. Nie zdecyduje też, kto ma prawo zaakceptować budżet, co oznacza „gotowe” i który dział odpowiada za opóźnienie. Program może pilnować uzgodnionej zasady. Nie wymyśli jej za firmę.
Najczęstsze granice są cztery:
Po roku od jednego z wdrożeń tylko połowa zespołu aktualizowała Asanę. To dobry przykład granicy między działającą konfiguracją a działającym nawykiem. Nie obiecuję adopcji całego zespołu, bo narzędzie nie zastąpi decyzji managerów i codziennego korzystania z ustalonych zasad.
Asana nie jest dobrym wyborem, kiedy główny problem leży poza prowadzeniem projektów albo kiedy koszt zmiany jest większy niż liczba przekazań, które ma uporządkować.
| Sytuacja | Lepszy punkt startu | Dlaczego |
|---|---|---|
| Jedna osoba prowadzi krótką listę własnych zadań | Prosta lista lub kalendarz | Nie ma przekazania odpowiedzialności między ludźmi |
| Firma chce prowadzić lejek sprzedaży i historię klienta | CRM | Asana prowadzi realizację, nie relację handlową |
| Zespół programistyczny zarządza błędami, wersjami i wydaniami | Jira lub obecne narzędzie IT | Zmiana zabiera wyspecjalizowany sposób pracy |
| Głównym problemem jest obieg i wersjonowanie dokumentów | SharePoint lub system dokumentowy | Zadanie może linkować do pliku, ale nie zastąpi kontroli dokumentu |
| Każde zlecenie jest naprawdę inne i prowadzi je jedna osoba | Dokument projektu i kalendarz | Szablon nie ma czego powtarzać |
| Nikt nie ma mandatu do ustalenia wspólnych zasad | Najpierw decyzja sponsora | Każdy dział zbuduje własną Asanę i bałagan wróci |
Jeśli masz już Asanę i każdy dział pracuje w niej inaczej, nie dokładałbym od razu nowych automatyzacji. Najpierw trzeba sprawdzić strukturę projektów, szablony, pola i realne zachowania ludzi. Temu służy audyt procesów w Asanie.
Tak. Asana ma plan bezpłatny oraz plany płatne. Zakres i limity zmieniają się, dlatego przed zakupem sprawdź cennik Asany i wybór planu, szczególnie jeśli potrzebujesz portfolio, raportów dla managera albo bardziej rozbudowanych reguł. Aktualne kwoty potwierdź też w oficjalnym cenniku Asany.
Nie wybieraj planu przed procesem. Najpierw ustal, ilu ludzi ma pracować w systemie i które decyzje ma obsługiwać. Później sprawdź, jaki plan zawiera potrzebne funkcje. W odwrotnej kolejności firma zwykle płaci za możliwości, których nikt nie używa, albo projektuje rozwiązanie, którego wybrana licencja nie obsłuży.
Samodzielne wdrożenie ma sens, jeśli masz jeden zespół, wybrany proces i osobę, która potrafi podjąć decyzję o wspólnych zasadach. Pomoc jest przydatna wtedy, gdy problem przebiega między działami albo obecna Asana ma już historię, wyjątki i kilka sprzecznych sposobów pracy.
| Sytuacja | Dobry następny krok |
|---|---|
| Nie masz Asany, ale proces jest prosty i zna go jedna osoba | Załóż projekt testowy i przejdź siedem kroków z tego artykułu |
| Masz Asanę od roku, ale projekty nadal toczą się w mailu i arkuszach | Zacznij od audytu istniejącej struktury i pracy zespołu |
| W procesie uczestniczy kilka działów, a każdy projekt startuje inaczej | Rozpisz proces, zbuduj szablon i przeprowadź wdrożenie na realnych projektach |
| Zespół prosi tylko o szkolenie z przycisków | Najpierw wybierz zastosowanie, na którym odbędzie się szkolenie |
Przy wdrożeniu Asany ze szkoleniem zespołu zaczynam od jednego powtarzalnego procesu. Budujemy szablony i zasady na prawdziwych projektach, później szkolimy ludzi, a na końcu przekazuję system liderowi po stronie firmy.
Wdrażam Asanę w firmach, które prowadzą wiele podobnych projektów równolegle i nie chcą przenosić całego życia do kolejnego narzędzia. Jeśli nie wiesz, czy potrzebujesz nowego wdrożenia, czy uporządkowania obecnego konta, umów 30 minut rozmowy. Ustalimy, który proces warto sprawdzić jako pierwszy.
W tym artykule Asana oznacza aplikację do zarządzania pracą. Poza kontekstem biznesowym to samo słowo jest nazwą pozycji ciała w jodze.
Asana służy do planowania i prowadzenia pracy zespołu. Najlepiej sprawdza się przy wielu podobnych projektach, w których zadania przechodzą między kilkoma osobami lub działami, a manager potrzebuje widzieć opóźnienia bez odprawy statusowej.
Tak, Asana ma plan bezpłatny i kilka planów płatnych. Zanim wybierzesz plan, sprawdź aktualny cennik producenta oraz funkcje potrzebne w Waszym procesie. Portfolio, raportowanie i reguły mogą wymagać innego planu niż prosta lista zadań.
Tak, interfejs Asany jest dostępny po polsku. W firmie większym problemem od języka zwykle okazują się wspólne nazwy projektów, sekcji i statusów, bo bez nich każdy zespół buduje własny słownik.
Nie ma jednego zwycięzcy. Jira jest zbudowana pod pracę zespołów IT, a Trello dobrze obsługuje proste tablice. Asana zaczyna dawać przewagę, gdy prowadzisz wiele projektów, używasz wspólnych szablonów i potrzebujesz widoku ponad jedną tablicą.
Nie. W Asanie trzymaj zadania, odpowiedzialność, terminy, zależności i decyzje potrzebne do realizacji projektu. Pliki mogą zostać w SharePoint lub Google Drive, rozmowy w Teams, a sprzedaż w CRM-ie. W zadaniu umieść link i wynik ustalenia.
Według mnie nie, bo CRM prowadzi relację z klientem i proces sprzedaży, a Asana prowadzi pracę po podjęciu decyzji. Można połączyć oba systemy, żeby wygrana szansa tworzyła projekt realizacyjny, ale nie warto budować lejka sprzedaży z zadań i sekcji.
